典型案例-乌苏鼎盛热力热网改造项目
2018-10-15

典型案例-新疆乌苏鼎盛热力有限公司热网改造项目

1.项目概况

      乌苏市鼎盛热力有限公司自有调峰锅炉房2座,换热站68座,供热面积610万㎡(截止2018年4月)。

2.系统现状

2.1无自控系统换热站41座(含自管站5座)。

2.2有自控系统换热站27座。

        欧姆龙控制器(CP1H)12座:缺少仪表及变频器通讯串口及控制电源。

        欧姆龙控制器(CJ2M)5座:缺少仪表及变频器通讯串口及控制电源。

        ABB控制器(PM554)2座

        科创思控制器(TrustPLC CTSC-200)3座:缺少仪表及变频器通讯串口。

        西门子控制器(S-200)2座:缺少仪表及变频器通讯串口。

        施耐德控制器(M218)(TrustPLC CTSC-200)1座。

        西门子控制器(S200 Smart)2座:缺少仪表及变频器通讯串口。

2.2.1换热站内电气设备及仪表:

        电气柜

          变频器品产杂;

          水泵控制方式多样;

          柜内无远程控制接口,自控系统无法控制变频器;

          补水泵无法实现恒压补水。

        站内设备及仪表

          温度、压力等远传仪表不准或缺失;

          没有远传水表、电表、热表、调节阀及电磁泄压阀。

2.3无热网监控中心

3.改造过程

3.1热网

       勘查所有换热站,补齐技术资料;

       进行水力计算分析,确定热网运行策略;

       对换热站所有供热系统进行测评;

       调整换热站选型不合理设备,更换损坏设备;

       补齐换热站缺少的的电动调节阀、流量计、热量计、温度传感器、压力变送器、电能表等设备;

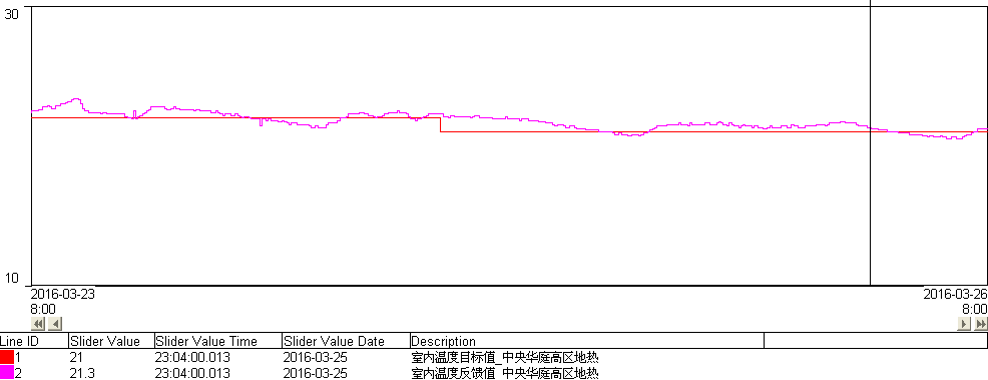

       严格按照暖通工艺要求施工,提高测量数据的准确性;

       重新编写换热站PLC的控制程序,增加控制策略。

3.2监控中心

       新建一座集数据监控、设备管理、热网能耗分析及GIS系统于一身的集中供热指挥调度中心,同时为热力公司定制整套供暖期一级网及二级网供热曲线。

4.项目成果

       中能股份对热力公司全部热力站进行了科学测评与设计优化,以按需供热,精准控制为指导思想,提交给用户一整套能效提升解决方案。通过实施上述措施,实现了换热站自控系统按策略自动运行,热网调度指挥中心的所有功能模块(数据监控、台账管理、能耗分析、GIS系统)投入使用。在中能股份制定的供热曲线指导下,鼎盛热力有限公司在2017-2018采暖季热耗同比降低8.2%、隔压站电耗同比降低50.7%、换热站电耗同比降低39.6%,取得了良好的经济效益。
